Gần 300 CBCNV PTC1 hoàn thành “chiến dịch” thay thế cách điện trên tuyến 500kV huyết mạch Sơn La - Hòa Bình
Sau 3 ngày thi công khẩn trương, liên tục và đầy nỗ lực, vào lúc 12h30 ngày 11/6/2026, Truyền tải điện (TTĐ) Hòa Bình - Công ty Truyền tải điện 1 (PTC1) đã hoàn thành toàn bộ khối lượng công trình sửa chữa, thay thế cách điện và phụ kiện đường dây tại 42 vị trí thuộc cung đoạn từ cột 211 đến Trạm biến áp 500kV Hòa Bình trên đường dây 500kV Sơn La - Hòa Bình, hoàn thành sớm hơn kế hoạch 5 giờ.

Đây là một trong những hạng mục sửa chữa có ý nghĩa đặc biệt quan trọng đối với công tác quản lý vận hành đường dây 500kV Sơn La - Hòa Bình - tuyến truyền tải điện huyết mạch kết nối các nguồn thủy điện lớn khu vực Tây Bắc với hệ thống điện quốc gia. Việc cắt điện để triển khai thi công trên tuyến đường dây này luôn là bài toán khó bởi ảnh hưởng trực tiếp đến phương thức vận hành hệ thống điện, đặc biệt trong bối cảnh phụ tải toàn quốc đang ở mức cao do nắng nóng kéo dài.
Công trình được triển khai trên địa bàn các xã, phường thuộc tỉnh Sơn La và tỉnh Phú Thọ, với sự tham gia của gần 300 cán bộ, công nhân viên đến từ TTĐ Hòa Bình cùng các đơn vị hỗ trợ gồm: Hà Tĩnh, Nghệ An, Thanh Hóa, Ninh Bình, Đông Bắc 1, Đông Bắc 2, Đông Bắc 3, Tây Bắc 1 và Tây Bắc 2.
Đường dây 500kV Sơn La - Hòa Bình được đưa vào vận hành từ năm 2010. Riêng TTĐ Hòa Bình hiện quản lý 234 vị trí cột với chiều dài tuyến hơn 113 km. Sau nhiều năm vận hành liên tục, một số chuỗi cách điện và phụ kiện đã có dấu hiệu suy giảm chất lượng, cần được thay thế nhằm nâng cao độ tin cậy vận hành, giảm thiểu nguy cơ sự cố, bảo đảm truyền tải công suất an toàn, liên tục từ các trung tâm nguồn điện lớn khu vực Tây Bắc.

Trong suốt quá trình thi công, người lao động phải đối mặt với nhiều khó khăn, thách thức. Thời tiết nắng nóng gay gắt, địa hình đồi núi hiểm trở, đường vào vị trí cột trơn trượt sau mưa, cùng nhiều nguy cơ từ côn trùng và động vật như ong, vắt, kiến, rắn... Tuy nhiên, với tinh thần trách nhiệm cao và quyết tâm hoàn thành nhiệm vụ, các đơn vị đã phối hợp nhịp nhàng, tổ chức thi công khoa học, bảo đảm tuyệt đối an toàn cho người và thiết bị.
Kết thúc công tác thi công, toàn bộ 42/42 vị trí được giao cho các đơn vị đều hoàn thành đúng yêu cầu kỹ thuật. Trong đó, TTĐ Hòa Bình hoàn thành 8 vị trí; Tây Bắc 2 hoàn thành 7 vị trí; Tây Bắc 1 hoàn thành 4 vị trí; Hà Tĩnh hoàn thành 4 vị trí; Đông Bắc 1 hoàn thành 4 vị trí; Nghệ An hoàn thành 4 vị trí; Thanh Hóa hoàn thành 3 vị trí; Ninh Bình hoàn thành 3 vị trí; Đông Bắc 3 hoàn thành 3 vị trí và Đông Bắc 2 hoàn thành 2 vị trí. Như vậy trong 3 ngày đã hoàn thành khối lượng thay tống số 14.394 bát cách điện, Tương đương 125,8 tấn vật tư, chưa kể công cụ, dụng cụ thi công.

Để bảo đảm tiến độ và chất lượng công trình, lãnh đạo PTC1 thường xuyên có mặt tại hiện trường, trực tiếp chỉ đạo, kịp thời tháo gỡ các khó khăn, vướng mắc phát sinh. Các phòng chuyên môn như Kỹ thuật, An toàn, Kế hoạch bám sát từng vị trí thi công, liên tục cập nhật tình hình, hướng dẫn xử lý kỹ thuật và kiểm soát chặt chẽ các điều kiện an toàn trong suốt thời gian thực hiện.
Không chỉ quan tâm đến tiến độ sản xuất, PTC1 còn đặc biệt chú trọng chăm lo đời sống người lao động trên công trường. Trong thời gian thi công, Công đoàn PTC1 đã tổ chức đoàn công tác do ông Nguyễn Toàn Thắng - Chủ tịch Công đoàn PTC1 đã đến tận các vị trí làm việc để thăm hỏi, động viên, trao các phần quà hỗ trợ, tiếp thêm động lực cho cán bộ, công nhân viên đang ngày đêm bám tuyến.
Sự quan tâm kịp thời của lãnh đạo và Công đoàn PTC1 đã để lại nhiều tình cảm sâu sắc đối với người lao động. Những lời động viên chân thành cùng sự sẻ chia thiết thực không chỉ giúp cán bộ, công nhân viên vơi đi những khó khăn, vất vả nơi công trường mà còn tiếp thêm quyết tâm để toàn đội hình thi công nỗ lực hoàn thành nhiệm vụ trước thời hạn.
Việc hoàn thành công trình sớm hơn kế hoạch 5 giờ mang ý nghĩa rất lớn đối với vận hành hệ thống điện quốc gia. Đối với tuyến đường dây 500kV Sơn La - Hòa Bình, mỗi giờ rút ngắn thời gian cắt điện đều góp phần giảm áp lực cho công tác điều độ hệ thống, nâng cao khả năng cung cấp điện trong giai đoạn cao điểm nắng nóng năm 2026. Đặc biệt, công trình hoàn thành đúng thời điểm cả nước đang bước vào những ngày nắng nóng gay gắt và trùng với thời gian diễn ra Kỳ thi tốt nghiệp THPT năm 2026, góp phần bảo đảm hệ thống điện truyền tải vận hành ổn định, an toàn, phục vụ phát triển kinh tế - xã hội và nhu cầu điện sinh hoạt của nhân dân./.

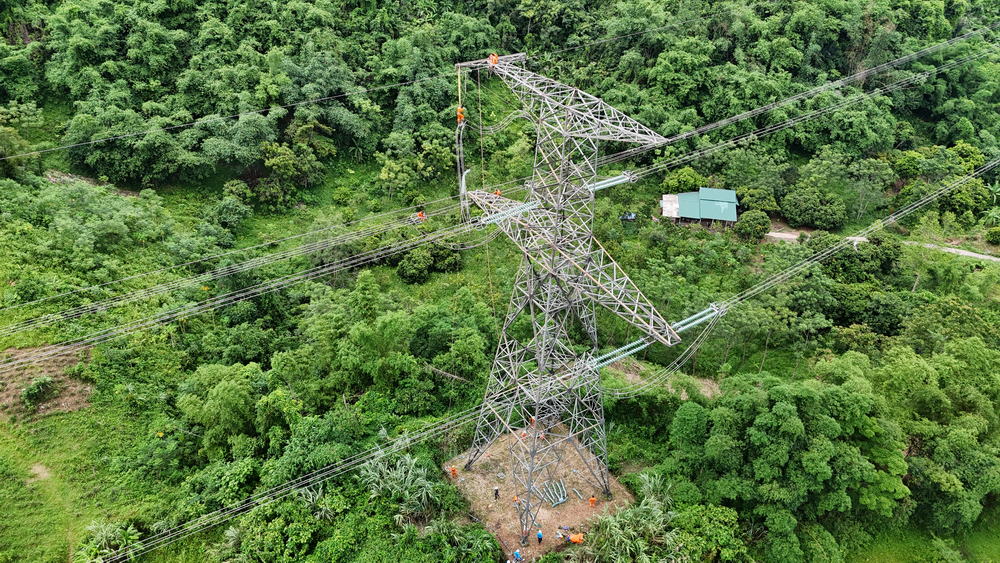

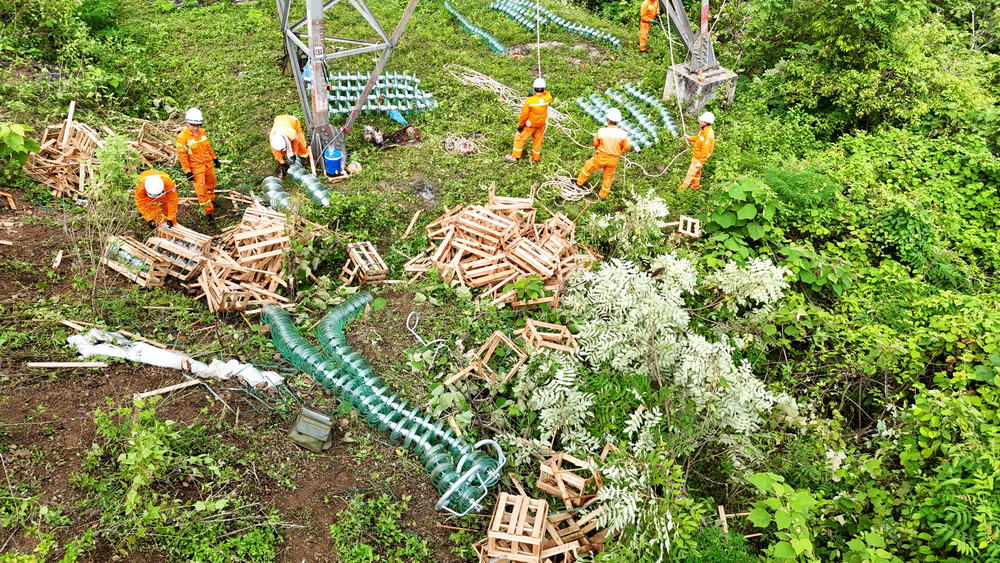

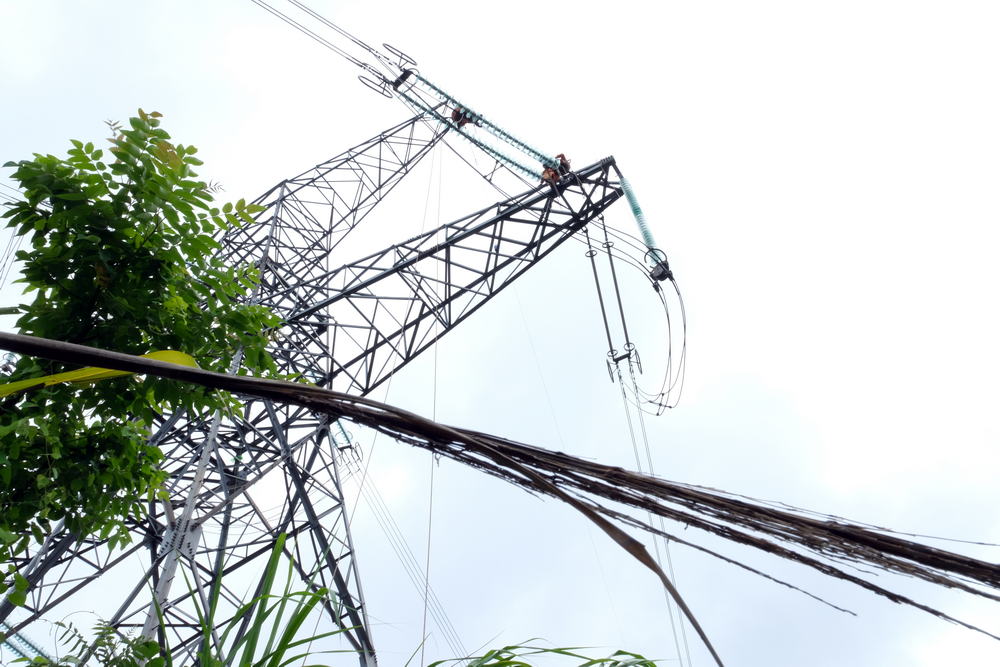

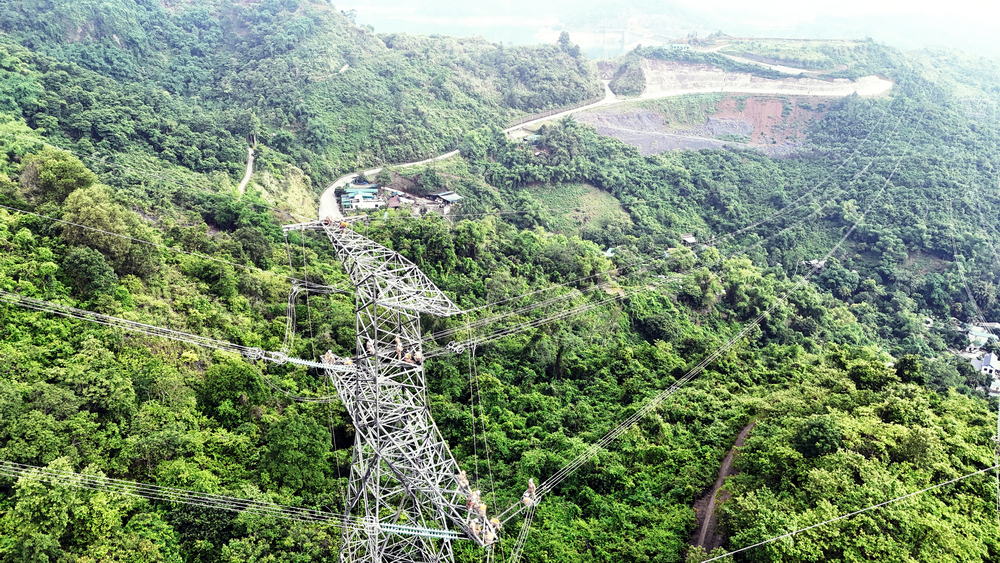

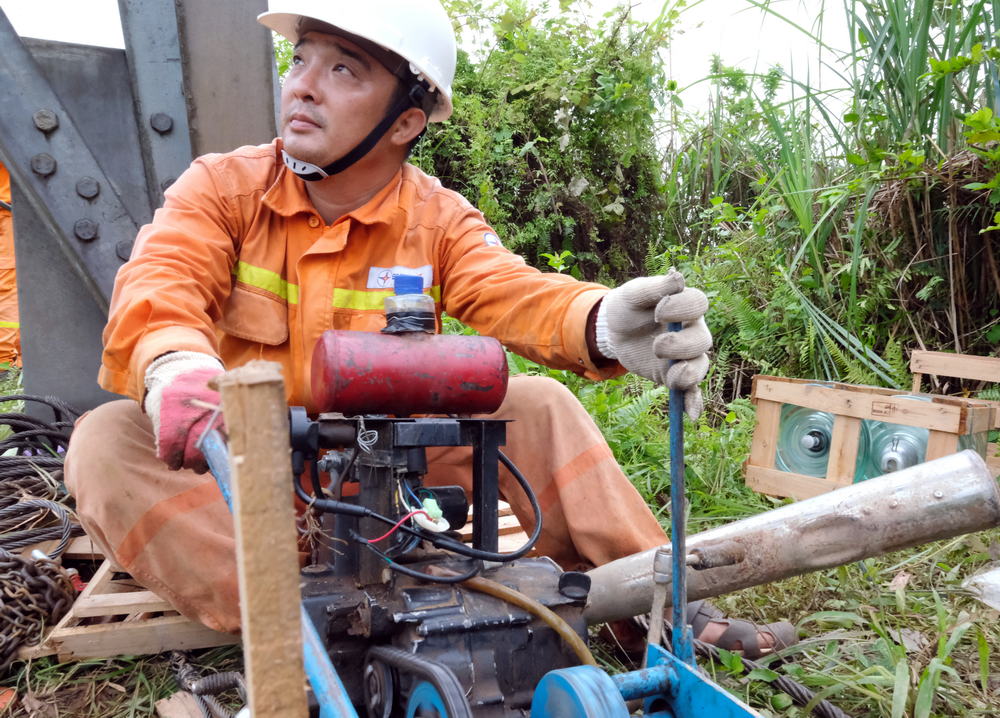

Một số hình ảnh

Tin tức khác
07/06/2026Hệ thống truyền tải điện 500kV: “Lá chắn” bảo đảm điện cho miền Bắc trong đợt nắng nóng lịch sử
06/06/2026PTC1 quyết tâm bảo đảm vận hành an toàn hệ thống truyền tải điện miền Bắc
05/06/2026Lan tỏa VHDN từ những hoạt động thiết thực tại TTĐ Tây Bắc 1
04/06/2026Truyền tải điện Tây Bắc 1 tăng cường phối hợp với chính quyền địa phương, phát huy vai trò lực lượng an ninh cơ sở bảo vệ đường dây 500kV Lào Cai - Vĩnh Yên
04/06/2026Thông báo kết quả thi Viết chuyên môn; thi tiếng Anh; thời gian, địa điểm thi vấn đáp Kỳ thi tuyển dụng lao động Quản lý và Vận hành trạm biến áp; Kỳ thi tuyển dụng lao động sửa chữa, thí nghiệm điện
